Kalendář akcí

P Ú S Č P S N
28 29 30
Přijďte rozsvítit dýně s ČČK Libňatov
31
Startují tréninky stolního tenisu
1 2
Posezení s živou hudbou už v sobotu v Libňatově
3
4 5 6 7 8 9 10
11 12 13 14 15 16
Řízky všeho druhu! Zahrádkáři zvou na společenskou akci
17
18 19 20 21 22 23 24
25 26 27 28 29 30 1
Drobečková navigace

Úvod > Obec > Aktuálně z obce > Dopravní informace - Aktuálně 11.10.2024

Dopravní informace - Aktuálně 11.10.2024



Vážení občané, milí přátelé,
po dnešním pravidelném kontrolním dni bych vás rád seznámil s aktuální situací dopravních staveb v Libňatově.

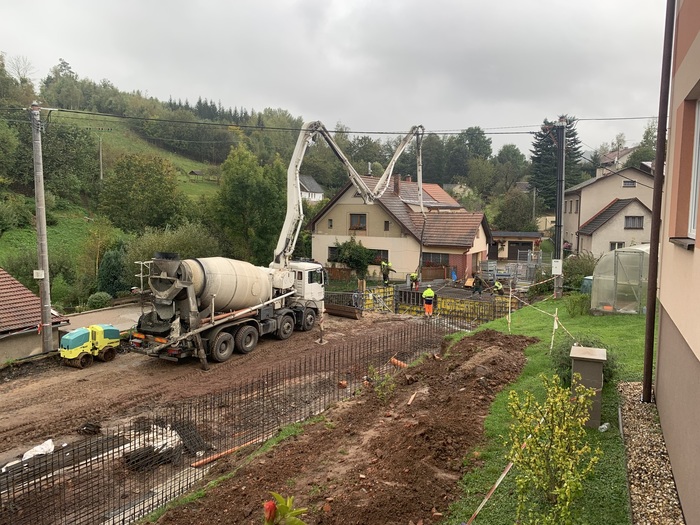

1️⃣ Dnes, tj. v pátek 4. října, probíhá betonování mostní konstrukce. To je dobrá zpráva, protože oproti upravenému krizovému harmonogramu máme cca 10 dnů náskok.
2️⃣ V příštím týdnu firma bude pracovat na zhotovení potočních zdí na stavbě.
3️⃣ V příštím týdnu zároveň započnou betonářské práce také na zdi před obecním úřadem.
4️⃣ V rámci koordinace došlo ke vstřícnému souhlasu zadavatele a zhotovitele, který povede k dalšímu uspíšení termínů na stavbě.
5️⃣ Zároveň je nutné vnímat rizika, která s postupujícím časem vznikají, přičemž největším je pochopitelně nevlídnost počasí. Zde musíme věřit, že bude stát na naší straně.
6️⃣ Zhotovitel byl upozorněn na problematickou dopravu mezi stavbami v Libňatově a v Maršově u Úpice, kdy dochází k ničení veřejného i soukromého, zpevněného i nezpevněného majetku, zejména v okolí komunikací a luk.
7️⃣ Projektant stavby připraví opatření k zamezení možné budoucí degradace stávající potoční zdi u čp. 7 v důsledku úpravy vedení vodního toku.
8️⃣ Zhotovitel byl upozorněn na možnou nevhodnost podkladních štěrků, které rozporuje autorský dozor stavby. Tyto štěrky nyní prochází zkouškou zrnitosti, kterou si obec nechala vypracovat od akreditované laboratoře.
9️⃣ Do obou staveb budou zapracovány chráničky pro budoucí pokládku inženýrských sítí, zejména optického internetu.
1️⃣0️⃣ Údržba silnic vypracuje krizový plán pro případ, kdy nebude most zprůjezdněný a kdy dojde k námraze na vozovkách tak, že nebude průjezdná komunikace z Libňatova na Svobodné ("Dubinou").

➡️ V současné době začínáme pracovat na prodloužení přechodné úpravy dopravního omezení i na listopad.

➡️ Cílem je zprůjezdnit stavbu ve druhé polovině listopadu.

DĚKUJI VŠEM ZA TRPĚLIVOST.

Jaroslav Pich, starosta
